为贯彻落实省委、市委
“提高效率、提升效能、提增效益”
行动部署要求
市建设局、市重点办会同
各级各部门迅速行动
以“起步就要提速、开局就要争先”的
奋斗姿态
全面加强统筹调度
持续优化服务
强化要素保障,科学组织施工
加快形成更多实物工作量
积极扩大有效投资,成效显著
投资任务完成情况
全市419个市重点项目全年计划投资1463.2亿元,1-3月计划投资317.6亿元,实际完成投资512.2亿元,完成年度计划35.0%,实现一季度“开门红”。
开竣工任务完成情况
●开工情况
全年计划开工项目66个。1-3月,计划开工19个,实际开工24个,开工率126.3%。
●竣工情况
全年计划竣工项目76个。1-3月,计划竣工3个,实际竣工3个,竣工率100%。
征收任务完成情况
全市52个重点项目(含打包项目)涉及征收。1-3月,计划交地1032.1亩,实际交地6021.8亩,完成年度计划57.5%。
各领域完成情况
产业项目123个,1-3月完成投资121.98亿元,完成率158.96%。
社会事业类项目131个,1-3月完成投资111.60亿元,完成率185.00%。
城乡基础设施类项目154个,1-3月完成投资187.80亿元,完成率169.91%。
新城配套项目11个,1-3月完成投资90.80亿元,完成率129.67%。
部分项目最新进展
01
产业类项目
3月17日,艾翔迪科技园开工建设。
3月30日,火炬数码广场项目竣工。
一批产业项目有序稳步推进中,如海辰锂电研发及智能制造项目二阶段已开展桩基施工,厦门势拓稀土永磁电机产业园、趣店科技金融创新园区等产业园全力推进主体工程施工,厦门银城智谷一期等项目正在加紧二装施工。随着一大批重大重点项目建成,我市产业结构将进一步优化。

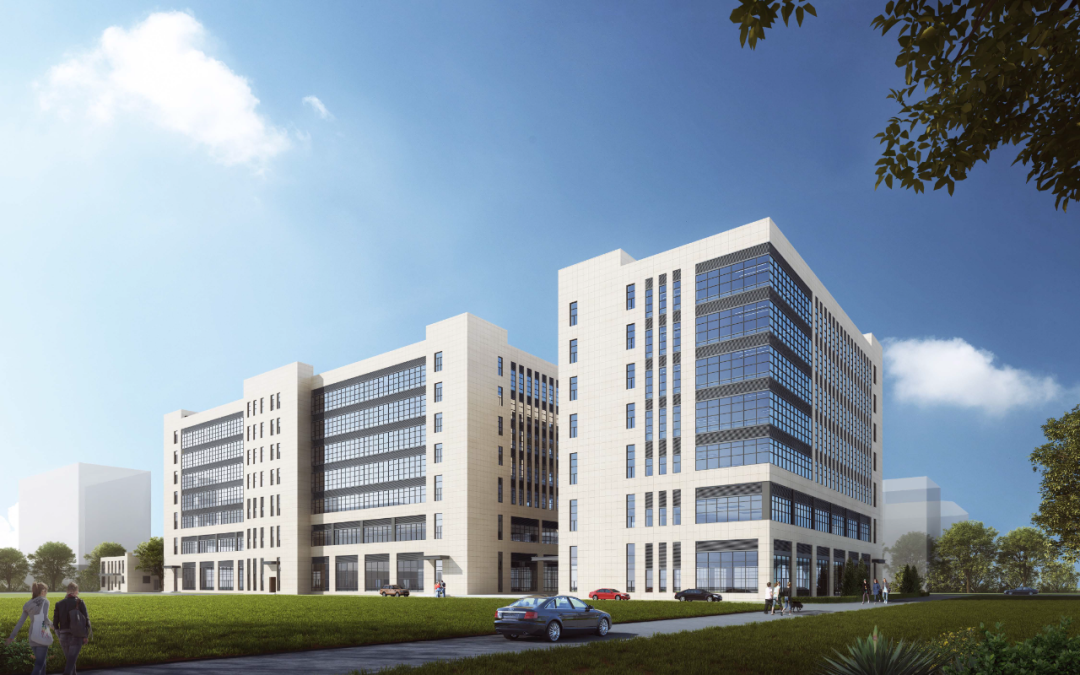

艾翔迪科技园项目

火炬数码广场项目
02
社会事业类项目
3月4日,西潘安商房开工建设。
3月29日,马銮湾新城芸尾后柯鼎美安置房开工建设。
3月29日,复旦大学附属中山医院厦门医院科研教学楼项目开工建设。
3月31日,集美工业学校校内扩建工程开工建设。
3月31日,环东海域新城官浔中学通过主体结构验收。
同安区第二外国语学校高中部、机场片区蔡厝高中项目、同安新城西柯片区安置房二期、阳塘安居小区等社会事业项目正稳步推进,这些项目建成后将切实改善和保障民生,提升人民群众获得感、幸福感、安全感。

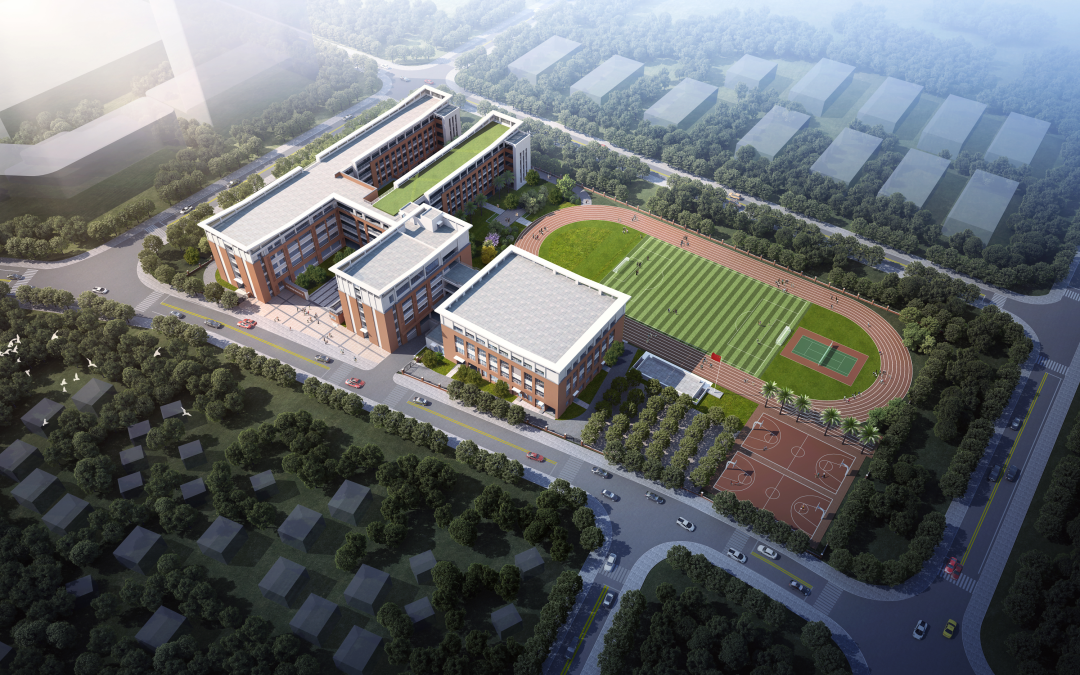

环东海域新城官浔中学项目

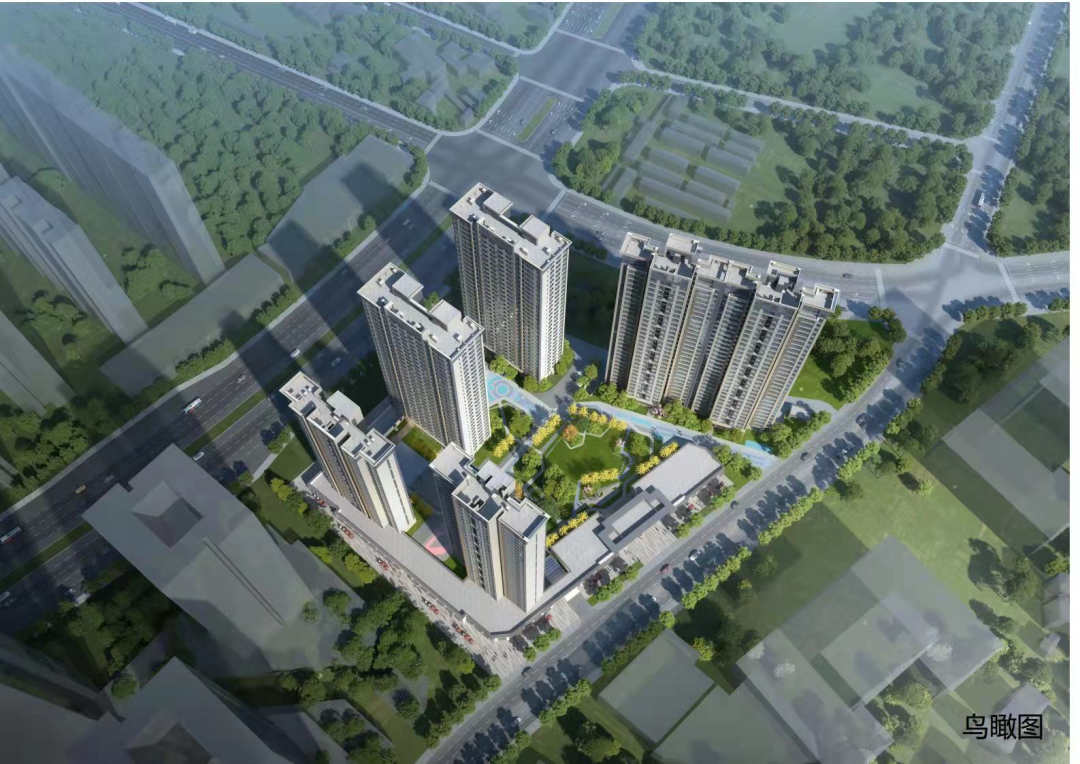

西潘安商房项目
03
城乡基础设施项目
3月18日,筼筜湖第二排涝泵站及西堤闸工程一期导流改二期导流项目已完成全部工程量,并恢复纳潮能力。
3月21日,福厦高铁厦门北站站房核心区候车层约3000平方米候车层完成主体结构封顶。
3月31日,溪东路(翔安南路-机场快速路段)工程B标段溪东特大桥完成最后一联箱梁混凝土浇筑,高架桥全线合龙贯通。
4月4日,翔安大桥(厦门第二东通道)A3标段海中区H30预制盖梁完成吊装。目前,A3标海中区下部结构全面完工,该标海中区桥梁施工进入收尾阶段,即将与浅滩区现浇箱梁完成合龙。
4月12日,2号线湿地公园上盖项目(TOD)设计提升方案通过市建筑景观艺术委员会会议审议。
厦门新机场(主体工程)、厦门第二东通道(翔安大桥)工程、轨道交通4、6号线工程、福州至厦门铁路客运专线(厦门段)工程、国道324复线(同安段)二期完善工程、厦门北高铁站交通综合配套工程(BRT首末站)等一批城乡基础设施项目加速推进,进一步完善城乡基础设施,提升城市建设品质。

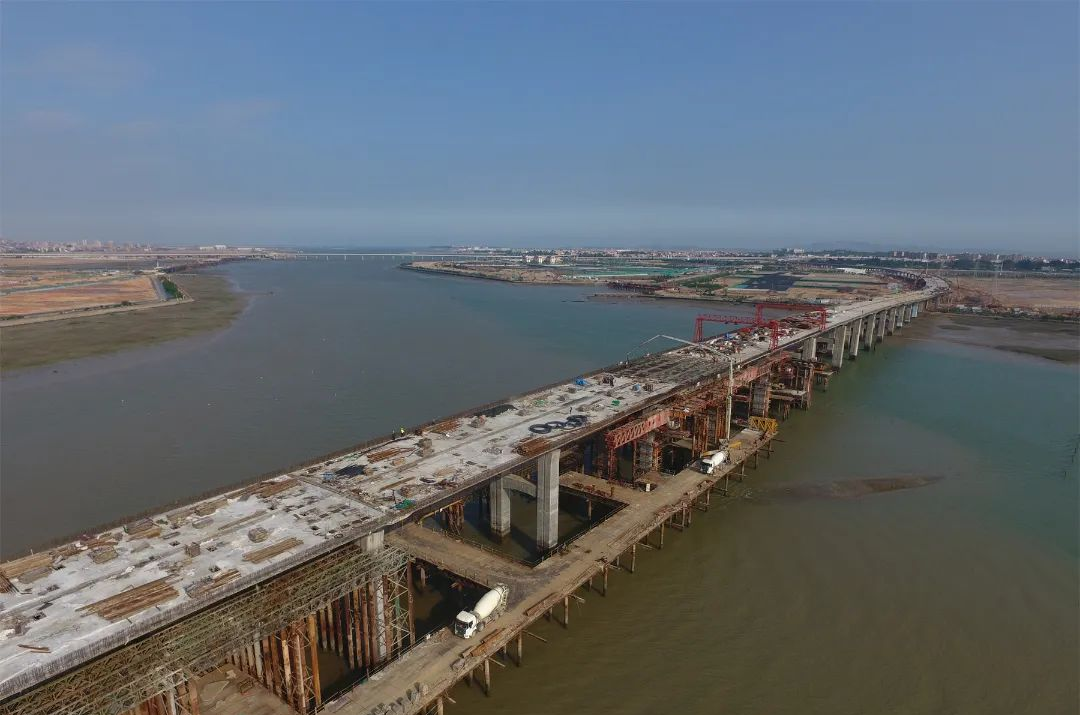

溪东路(翔安南路-机场快速路段)

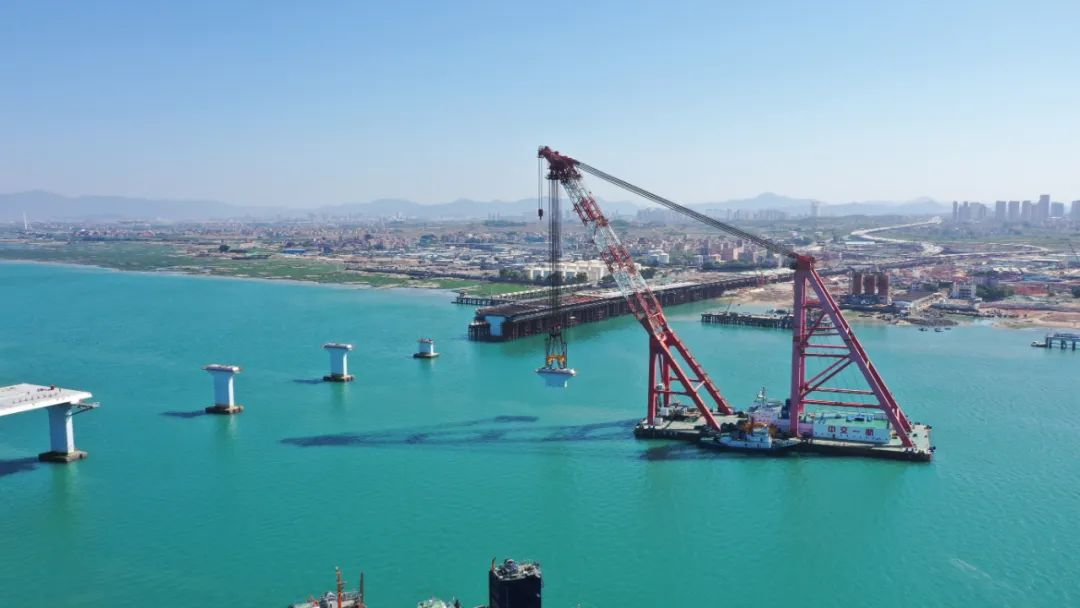

翔安大桥预制盖梁吊装
(厦门市建设局)
(原标题:我市重点项目第一季度实现“开门红”!)
