欢呼!3号线翔安段"心脏"开始跳动!出门坐地铁将实现!

2020年07月06日 08:02
连和 浏览数(0) 收藏 扫描到手机

  喜讯接二连三!

  厦门地铁3号线蔡厝主变电所

  成功送电!!!

  这标志着3号线

  离“电通”和开通运营的目标更进了一步了

  近日,厦门地铁发布最新消息称,7月3日晚上9点,厦门地铁3号线蔡厝主变电所成功送电,这标志着3号线离“电通”和开通运营的目标更进了一步。

  据悉,地铁3号线工程共设置两座主变电所,分别为110/35kV火炬园主变电所及110/35kV蔡厝主变电所,其中蔡厝主变电所于2019年3月进场开工,经过1年零3个月的艰辛建设,最终于2020年6月28日完成验收,7月3日正式送电。

  电力是地铁的“血液”,就像人体内的血液留到身体的任何一个地方,人才能有活力一般,奔腾的电流将电力送到每一个车站、每一段接触网,为车站设备、电客车提供动力,让地铁跑起来。主变电所则是地铁正常运行的“心脏”,通过电缆、接触网等“血管”将“血液”输送到地铁,为电客车运行、地铁通风照明等提供稳定可靠的能量。

  蔡厝主变电所主要承担的是3号线岛外段及4号线的正常供电,包括电客车、车站内的照明系统、通风系统和电扶梯运行等。蔡厝主变电所的送电过程,就如同“心脏”具备将“血液”成功输送到人体各个“器官”的能力,同时也是实现地铁3号线“电通”的关键环节。

  此次蔡厝主变电所送电成功后,将会带电运行168个小时,在保证系统稳定可靠运行后,再为正线的各车站变电所送电。此举也为之后地铁车站的机电设备如通风空调、动力照明、通信信号和电客车的调试提供电力保障。

  与此同时

  最近厦门相关部门还发布了

  最新的地铁沿线站点图

  话不多说

  一起来看下吧!

  根据国家批复的厦门市轨道交通建设规划,至2020年厦门将建成轨道1、2、3号线,加快建设轨道4、6号线,总长约198公里,形成“中心放射、环湾发展”的轨道交通网络。目前厦门已有地铁1、2号线通车运营。

  地铁1号线>>

  1号线已于2017年底开通运营。项目起于岛内中山路商圈镇海路站,终于岛外岩内站,全线连接思明、湖里、集美三个行政区,可覆盖火炬湖里园、杏林湾商务营运中心、软件园三期、北站商务营运中心等产业区。

  地铁2号线>>

  2号线已于2019年底开通运营。项目起于海沧天竺山站,终于岛内五缘湾站,全线连接海沧、思明、湖里三个行政区,可覆盖厦门生物医药港、新阳工业区、海沧CBD、软件园二期、两岸金融中心等产业区。

  地铁3号线>>

  地铁3号线原规划起于厦门火车站,终于翔安机场站,2020年初国家批复地铁3号线岛内段南延至厦门大学,随后厦门地铁官网发布说明,拟将起点由厦大南门站延至沙坡尾站。线路覆盖面进一步扩大。全线连接思明、湖里、翔安三个行政区,可覆盖火炬湖里园、湖里高新园、东部体育会展新城、临空产业经济区等产业区。

  地铁4号线>>

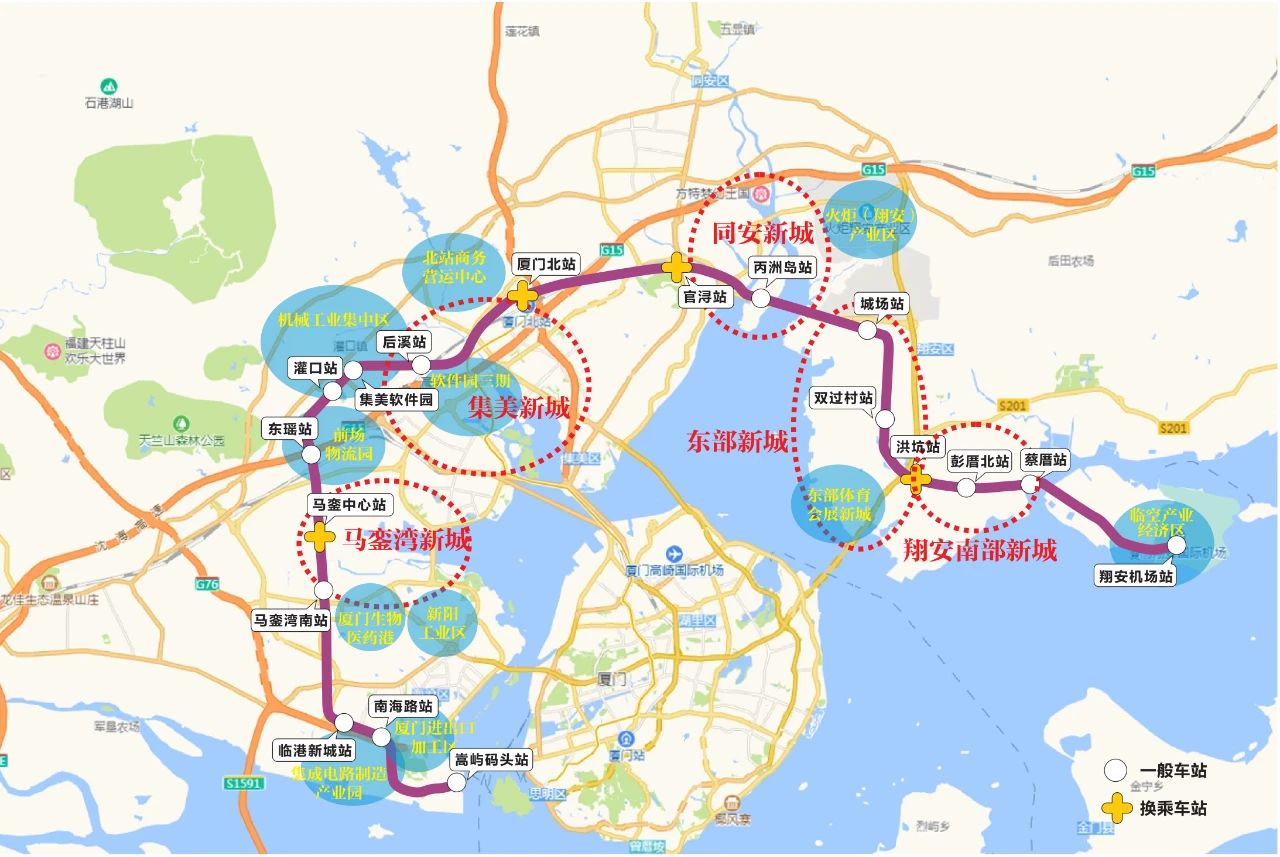

  4号线规划起于海沧嵩屿码头站,终于翔安机场站,全线连接海沧、集美、同安、翔安四个行政区,可覆盖海沧集成电路产业园、厦门生物医药港、前场物流园、机械工业集中区、软件园三期、北站商务营运中心、火炬(翔安)产业区、东部体育会展新城、临空产业经济区等产业区。

  地铁6号线>>

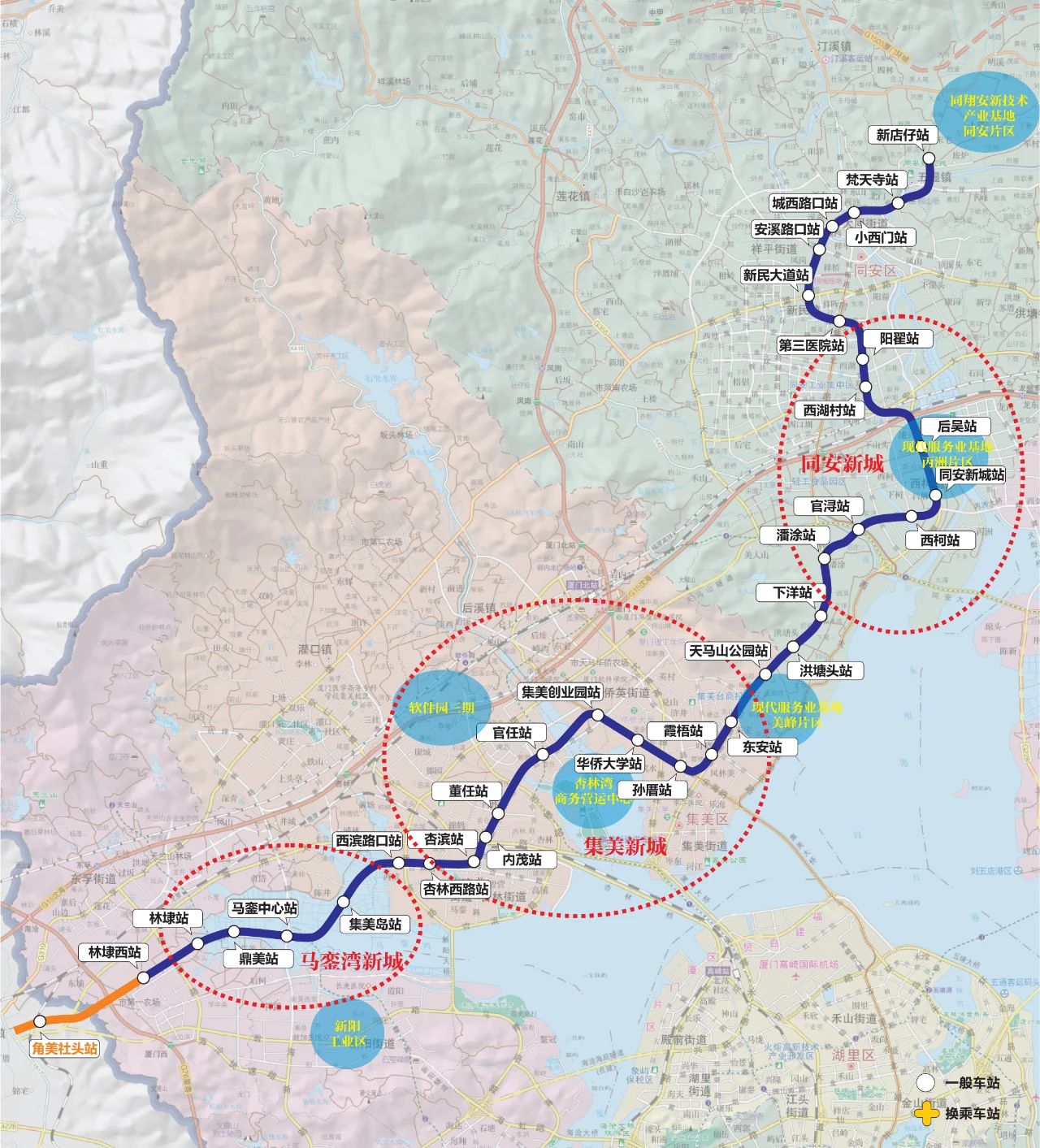

  6号线规划全线起于海沧林埭西站,终于同安新店仔站,途经新阳工业区、杏林湾商务营运中心、现代服务业基地美峰片区、厦门银城智谷、同翔高新技术产业基地同安片区等制造业和现代服务业产业集聚区,覆盖岛外西部环湾,充分体现了城市“跨海环湾”的发展战略。同时,6号线还建设有角美延伸段,是福建省第一条跨城连接的轨道交通路线。目前6号线林埭西至华侨大学段已先行开工建设。

  内容来源:厦门地铁、投资厦门、厦门市土地发展中心

  购房咨询添加微信:XMLSQB(房网小情)

姓名:     手机:     人数:

相关阅读更多>>
敬请网友发表评论,本站保留不刊登无关和不雅评论的权力。
最新评论 最热评论
加载中,请稍候...
如果你对新闻频道有任何意见或建议,请到交流平台反馈。【反馈建议】
图片新闻更多>>

推荐阅读

热评文章

楼市快递

分享到:
关闭
注册
关闭
取消
已有房网论坛账号,请点此登陆
我来挑错
文章标题: 欢呼!3号线翔安段"心脏"开始跳动!出门坐地铁将实现!
我对文中这段内容有疑问:
我的意见是:
注册
您已获得XMHOUSE通行证账号,请修改账号信息:
用户昵称:
设置密码:
建议设置常用密码
我要举报的是“@宅男宅女幽默笑话”发的评论:
请选择举报类型:

提交
举报电话:4008 841 966
